Актуальные новости ЖК «Гранд Авеню»: Ход строительства на 1 сентября 2025 года.

Дом №4:

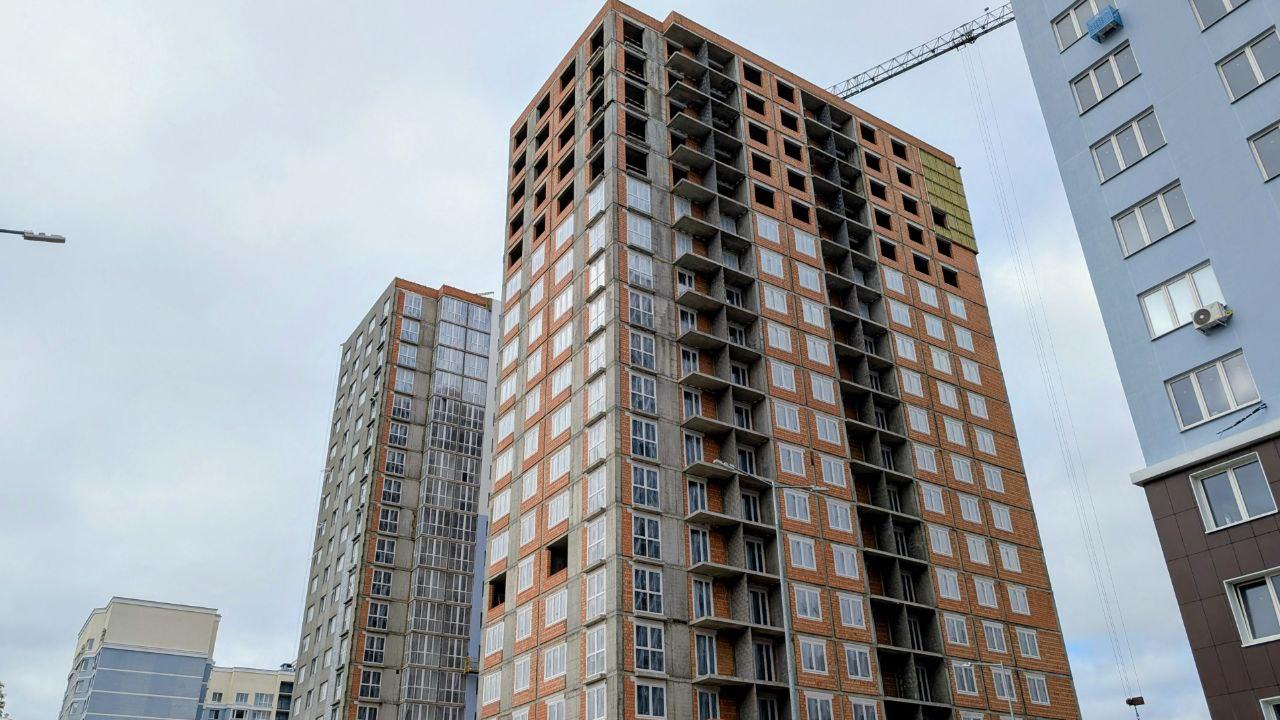

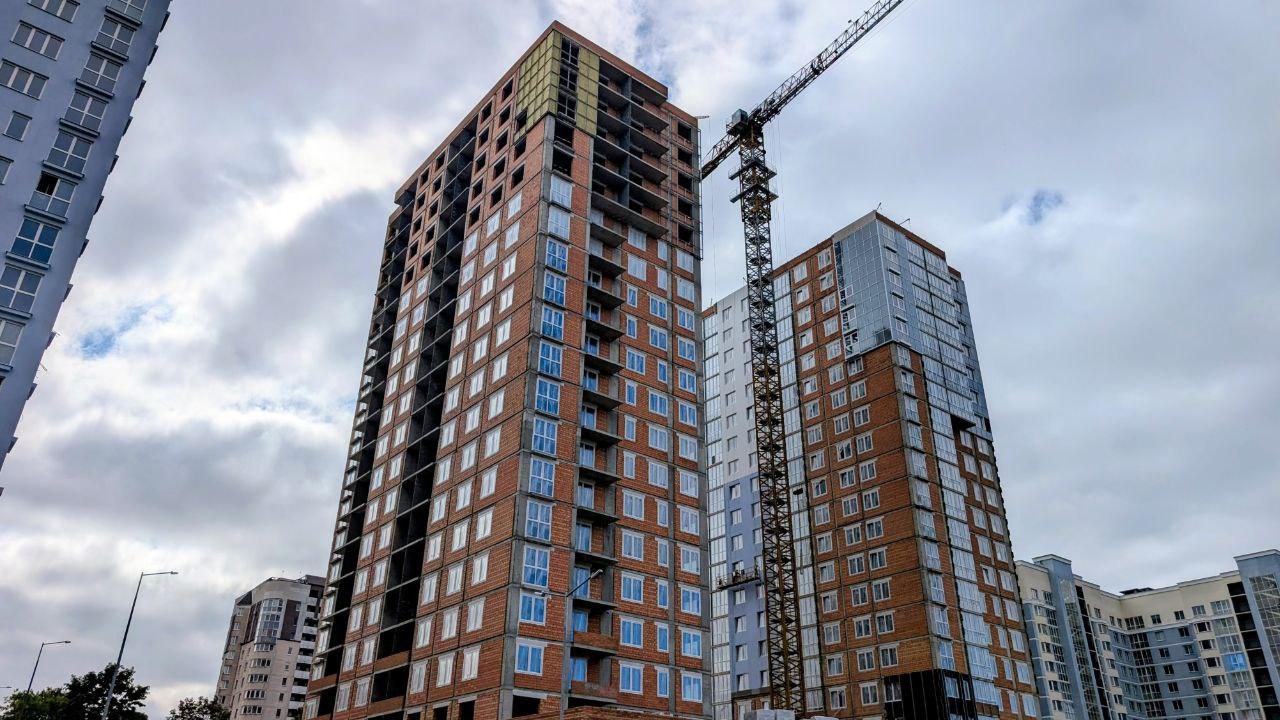

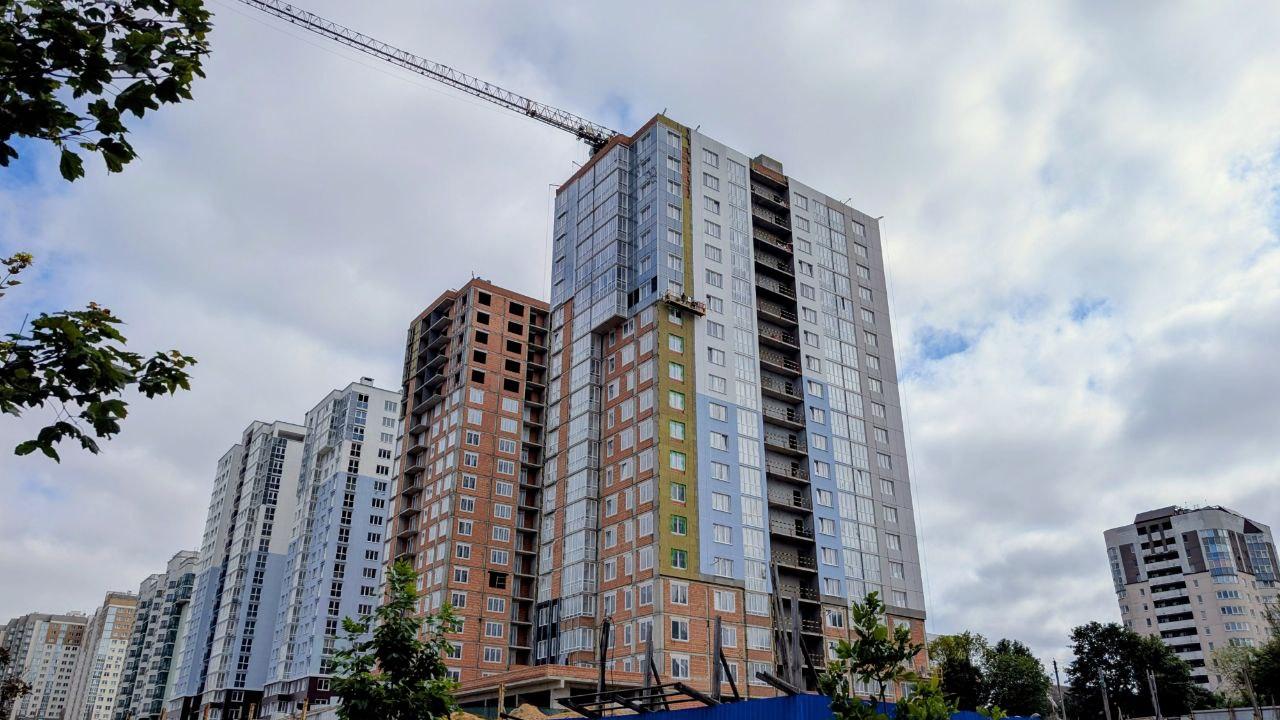

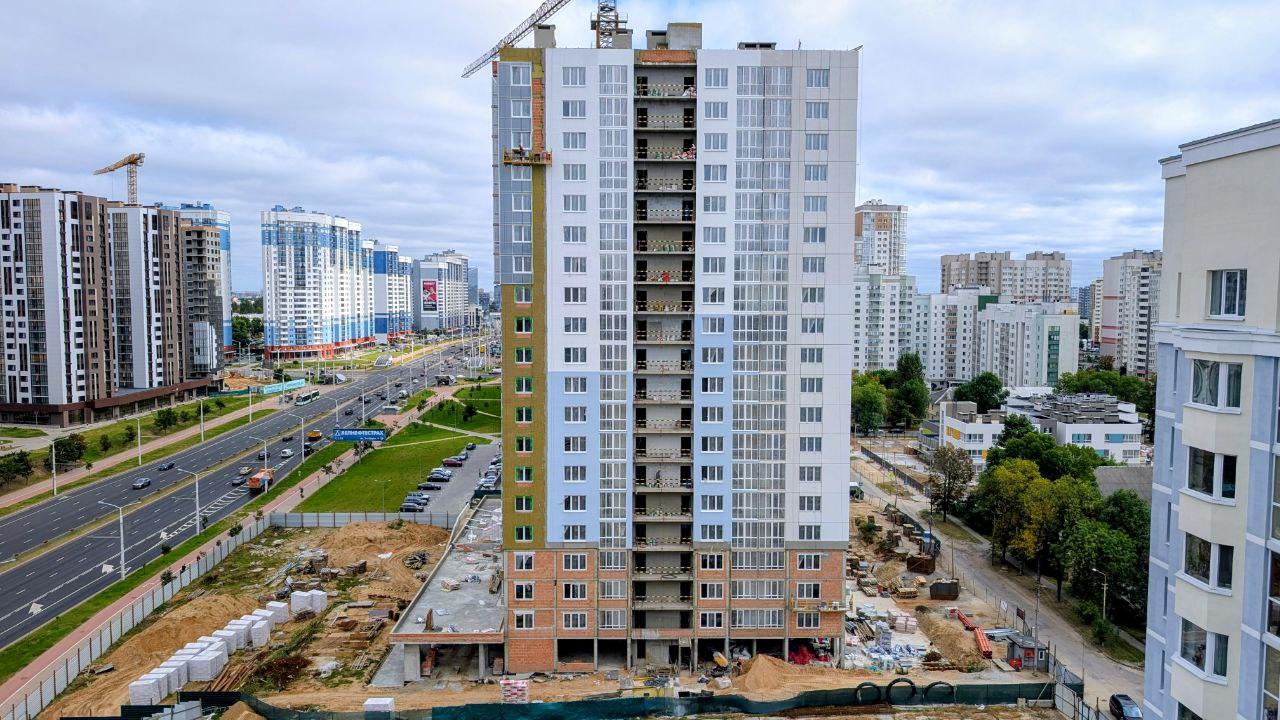

Фасадные и внутренние работы в активной фазе.
Фасад: Продолжаются работы по утеплению фасада «термошуба» и финишной окраске фасада.
Завершен монтаж стеклянного вентилируемого фасада на верхних этажах.
Приступили к монтажу каркаса вентфасада из керамогранита на нижних этажах.
Внутренние работы: завершена кладка внутренних стен и перегородок. Работы по оштукатуриванию выполнены до 19 этажа.
Инженерные системы:
Горизонтальная разводка системы отопления смонтирована до 18 этажа. Устройство стяжек пола выполнено до 13 этажа.



Дом №3:

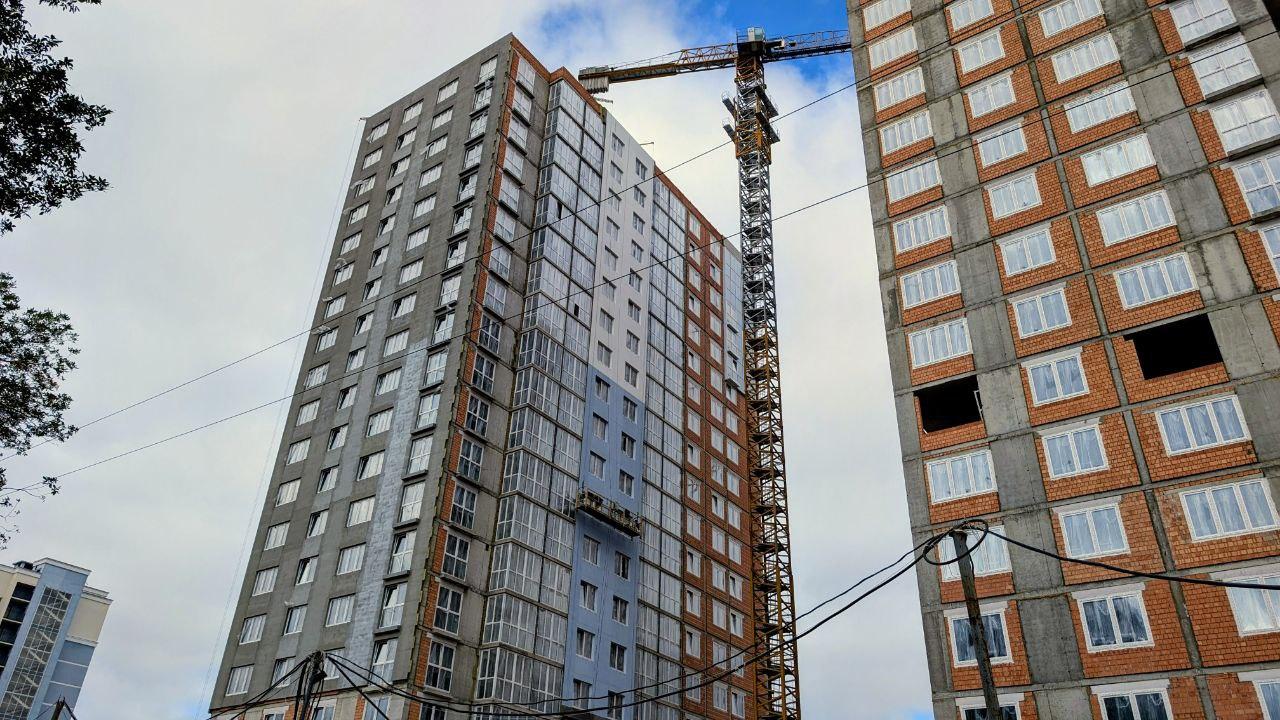

Наружные стены кладка завершена. Кладка внутренних стен и перегородок выполнена на 95%.
Монтаж остекления производится на уровне 15 этажа.
Присупили к монтажу каркаса стеклянного вентилируемого фасада верхних этажей.
